Координатор согласования: человек с кнопкой «Сделать всё хорошо»

Управленческая практика в деталях | узнать больше Координатор согласования: технические полномочия, границы вмешательства и живые кейсы.
  • Кто этот человек, который может зайти в уже согласованную закупку и буквально одним движением изменить её состав, цену или даже способ определения поставщика? И главное — почему эта техническая «кнопка» таит в себе серьёзные управленческие риски?

В каждом процессе согласования закупок есть фигура, обладающая особыми техническими полномочиями. Речь идёт о координаторе согласования — ответственном лице, которое может вносить изменения в закупку на любом этапе, от формирования проекта до подписанного договора. Именно эта уникальная техническая возможность создаёт высокий риск хаотичных правок, если не регламентировать сам механизм вмешательства.

Координатор согласования — это не просто исполнитель, а человек, наделённый правом редактировать закупку «постфактум». Однако техническая возможность не означает безусловного права на вмешательство. Ключевой методологический принцип здесь прост: техническая роль не подменяет управленческую, а лишь облегчает её.

Роль Координатора согласования

В рамках повышения прозрачности и управляемости закупочных процессов координатор согласования выступает ключевым техническим звеном, отвечающим за целостность и актуальность закупочных данных на всех этапах жизненного цикла документа — от формирования до исполнения. Его задача — не принимать решения за других, а обеспечить техническую возможность для корректного и быстрого внесения уже принятых изменений.

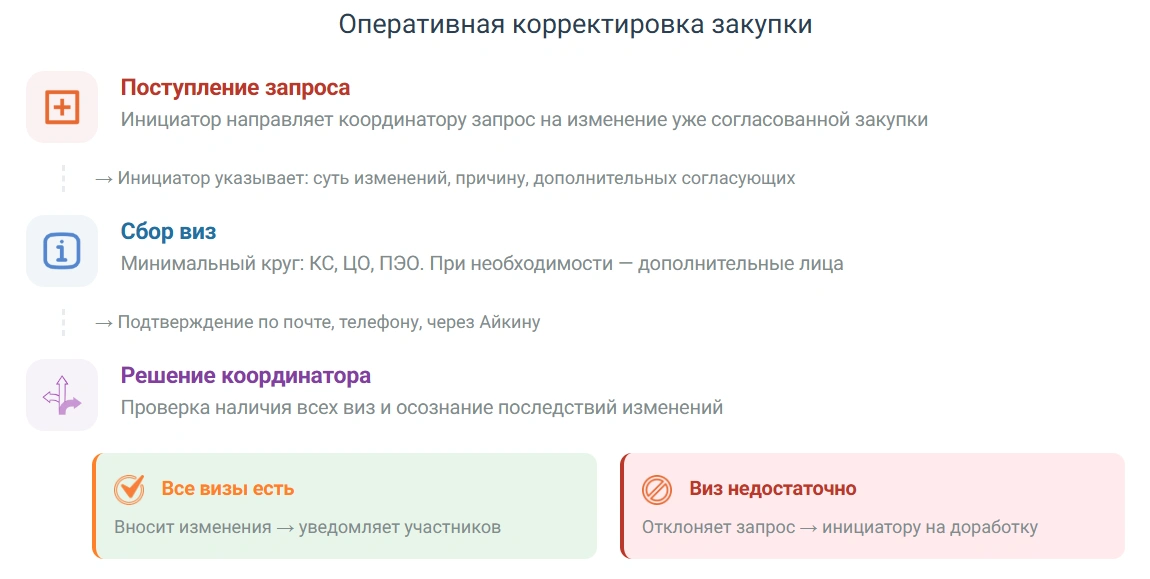

Работа координатора согласования

Проблематика: неконтролируемый поток запросов

На практике всё выглядит иначе. Ежедневно координатор сталкивается с неконтролируемым потоком запросов на корректировку состава закупки в уже согласованных документах. Это приводит к:

  • Дублированию операций и потере версионности документов;
  • Ручному хаосу, где он вынужден выступать не техническим специалистом, а арбитром в спорах;
  • Конфликтным ситуациям между участниками процесса, каждый из которых считает свою правку самой важной;
  • Стопору основных процессов, которыми координатор занимается в рамках своей основной деятельности.

Основная причина перечисленных проблем — отсутствие единого, всеми принятого регламента, который чётко определял бы: какие изменения можно вносить оперативно, а какие требуют полного пересогласования «с нуля».

Оперативная корректировка после согласования

Чтобы навести порядок, мы вводим жёсткое правило: изменения в уже согласованной закупке вносятся координатором только после подтверждения минимальным кругом ответственных лиц. Координатор не принимает решение о целесообразности правки — он проверяет наличие трёх виз.

Главный принцип: Координатор согласования не решает «хорошо или плохо» предлагаемое изменение. Он проверяет полноту согласования и технически осознаёт возможные следствия внесённых правок для смежных процессов и систем.

Минимальный круг ответственных лиц

Итак, чтобы оперативная корректировка состоялась, требуется подтверждение трёх ключевых руководителей. Каждый из них своей визой закрывает определённую зону риска:

  • Руководитель контрактной службы — подтверждает соблюдение специфики контрактного законодательства, наличие и корректность необходимого пакета документов;
  • Руководитель центра ответственности (ЦО) — подтверждает операционную необходимость изменения с точки зрения профильной деятельности подразделения;
  • Руководитель ПЭО — подтверждает финансовую корректность: изменение не выходит за лимиты, не нарушает смету, корректно отражается в плановых показателях.

Отсутствие хотя бы одной визы является для координатора согласования безусловным основанием для отклонения запроса — без детального разбора причин и обсуждений.

Важно: не следует превращать этот процесс в бюрократическую машину с обязательными «живыми» подписями на бумаге. Используйте современные средства — корпоративную почту, мессенджеры, телефон. Оптимальный вариант — использовать возможности Айкины и формировать письма на согласование прямо из карточки закупки. Тогда вы гарантированно сохраните все следы обсуждения и комментарии, привязанные к конкретной закупке.

Важные уточнения для инициаторов

Правила правилами, но дьявол, как известно, — в деталях. О чём чаще всего забывают инициаторы, когда просят «быстро поправить пару цифр»? Давайте разберём ключевые моменты. При направлении запроса на оперативную корректировку необходимо учитывать следующие правила:

  • Если для согласования требуется подключить дополнительных ответственных лиц (юрист, главный инженер, главный врач, специалист по охране труда), инициатор обязан заблаговременно сообщить об этом Координатору. Координатор — не экстрасенс, он не знает всех внутренних согласований по вашей закупке.
  • После получения подтверждения от минимального круга лиц и (при необходимости) дополнительных ответственных лиц координатор вносит изменения и обязательно уведомляет всех участников согласования. Это исключает эффект «скрытой правки», когда кто-то из руководителей не знает, что его решение уже откорректировали. Для уведомления применяются возможности Айкины отправлять письма всем участникам согласования. Письма сохраняются с привязкой к закупке.
  • Детальный разбор причин изменений (корректировка цены, состава, нумерации строк) не проводится. Это сознательное методологическое ограничение, позволяющее сохранить скорость процесса. Функция координатора согласования, как правило, не является основной в организации, и он не может тратить часы на выяснение «почему мы меняем строку 3 на строку 5».

Несоблюдение этой процедуры, как показывает практика, почти всегда приводит к конфликтным ситуациям, потере времени и снижению доверия к процессу согласования в целом. Следует относится к требованиям с особым вниманием. Координатор оставляет за собой право отклонить запрос без виз ответственных лиц — и это не «вредность», а спасение процесса.

Стандартная процедура

Если ситуация не подпадает под условия оперативной корректировки (например, нет желания собирать визы, изменения носят массовый характер, или заранее понятно что будут проблемы), то следует использовать стандартную, «тяжёлую» процедуру:

  1. Отозвать закупку на этап формирования (вернуться в начало маршрута);
  2. Пройти полный цикл согласования заново со всеми участниками процесса, включая тех, кто уже визировал документ.

В этом случае Координатор согласования выступает как обычный пользователь системы, а не как «технический ключ» для быстрых правок. Это защищает самого координатора от роли «арбитра в ручном режиме» и снимает с него ответственность за возможные последствия непроработанных изменений.

Живая практика

Методология методологией, но за каждым правилом стоит реальная жизненная ситуация, где координатор согласования оказывается между молотом «сделать быстро» и наковальней «сделать правильно». Ниже — два кейса из повседневной работы. Ответственные лица обезличены, но обстоятельства — нет, они списаны с реальных событий.

Самая частая и коварная просьба к координатору звучит так: «Это просто техническая правка». Спойлер для всех инициаторов: технических правок в уже согласованных документах не бывает в принципе. Любая цифра, буква или финансирование меняют чью-то зону ответственности.

Кейс №1. «Просто поправь цифру»

Звонок от исполнителя центра ответственности ближе к вечеру: «Привет! Закупка уже согласована всеми руководителями, но там цена на 2 копейки съехала при переносе из сметы. Исправь, пожалуйста, это же мелочь, никого не буду дёргать. Мы и так опаздываем.».

Координатор, желая помочь коллегам, идёт навстречу и оперативно правит цифру. На следующее утро выясняется: из-за этих двух копеек у ПЭО «разъехались» лимиты финансирования, контрактная служба не видела финальную редакцию цены контракта, юристы не получили итоговый вариант договора для реестра, а у внутреннего аудитора появились вопросы по обоснованию изменения цены после всех виз.

Деталь, которую опускают: так называемая «техническая мелочь» никогда не бывает просто технической. Она всегда задевает чью-то зону ответственности — лимиты, или условия догоовра. Обходя согласования, инициатор лишает этих людей права голоса, а координатора подставляет под удар.

Кейс №2. «А почему не предупредил, что нужен ещё юрист?»

Поступает запрос на оперативную корректировку способа закупки. Изначально закупка была согласована как конкурентная (аукцион), но на заключительном этапе было принято решение закупать прямым договором у единственного поставщика.

Координатор, видя три визы, вносит изменение. А что получилось по факту?

  • Извещения о проведении торгов, не опубликованы на ЕИС и не предусмотрены в рамках данного способа.
  • Принимаемые обязательства не отражены в регламентированном учёте, по той же самой причине.
  • Юристы не видели проект прямого договора.
  • Нарушена технологическая цепочка отражения документов в 1С:БГУ и процесс встанет, пока не отработать всю цепочку целиком.

Далее начинаются разборки «Почему не предупредил?». Выясняется, что инициатор заранее знал, что закупка не пройдёт конкурентным способом, но «подумал, что это задержит процесс, если подключать юриста и переделывать все документы». Все согласовали, а потом разбирались с последствиями.

Деталь, на которую не обращают внимание: технологические процессы и перечень привлекаемых участников (юристы, бухгалтерия, ПЭО, контрактная служба) напрямую зависят от многих факторов, которые различаются от организации к организации. Но как правило, у всех есть базовое деление, которое зависит от способа определения поставщика: конкурентный способ или прямой договор. Меняя способ «оперативно», вы ломаете эту цепочку. Координатор не может и не должен это отслеживать — это зона ответственности инициатора с контрактной службой.

Что в сухом остатке?

Итак, Координатор согласования — это не просто техническая роль. Это:

  • Технический доступ к закупке на любом этапе + высокая управленческая ответственность за последствия каждого изменения;
  • Способность сказать «нет» троим руководителям подряд, если они не обеспечили полноту согласования;
  • Готовность быть «плохим парнем» для инициатора, когда это спасает весь процесс от краха;
  • Твёрдое знание, когда оперативная корректировка действительно помогает, а когда она убивает контроль и прозрачность.

Сегодня я многое понял

  • Координатор согласования — это инструмент контролируемой гибкости закупочного процесса, а не «отмычка» для хаотичных правок в обход установленных процедур.

Соблюдение описанных правил позволяет упорядочить процесс внесения изменений в уже согласованные закупки, сократить временные затраты, минимизировать риски конфликтных ситуаций и обеспечить прозрачность каждого изменения.

Соблюдение правил позволяет:

  • Упорядочить процесс внесения изменений в уже согласованные закупки;
  • Сократить временные затраты координатора и всех участников процесса;
  • Минимизировать риски возникновения конфликтных ситуаций между подразделениями;
  • Обеспечить прозрачность и отслеживаемость каждого изменения.

Указанные правила — это не абстрактная теория, а прямой результат «набитых шишек» за несколько лет работы. Они будут полезны каждому, кто выполняет или планирует выполнять функцию координатора согласования в медицинской организации. Любой запрос на корректировку, направленный в обход данных рекомендаций, следует решительно заворачивать — это сбережёт нервы и время всех участников процесса.

Более подробно:

  • Документооборот
    Согласование документов
    Больше материала, посвящённого процессам согласования и настройке маршрутов согласования в Айкине:
    перейти
  • Бизнес-аналитика
    Работа с закупками
    Более подробно о закупочном процессе и ролях в нём:
    перейти
